Markarbeten är det moment i ett byggprojekt där mest försvinner ur sikte snabbast. Dräneringsledningen, filtermaterialet, ledningsbädden och varje lager fyllning ligger under mark inom några dagar, och därefter går det inte att kontrollera annat än genom att gräva upp. Egenkontrollen med foto och mätvärden är därför det enda sättet att i efterhand visa att grunden är utförd rätt.
Kraven kommer från flera håll: projektets markritningar och den geotekniska utredningen, AMA Anläggning för utförande och kontroll, Arbetsmiljöverkets föreskrifter AFS 2023:10 kap 5 (skydd mot ras) för schakt och ofta kontrollplanen enligt plan- och bygglagen, som brukar peka ut grundläggning och dränering som kontrollpunkter. Mallen samlar dem i en lista med kolumnen Kontroll mot, så att varje punkt pekar på rätt handling.

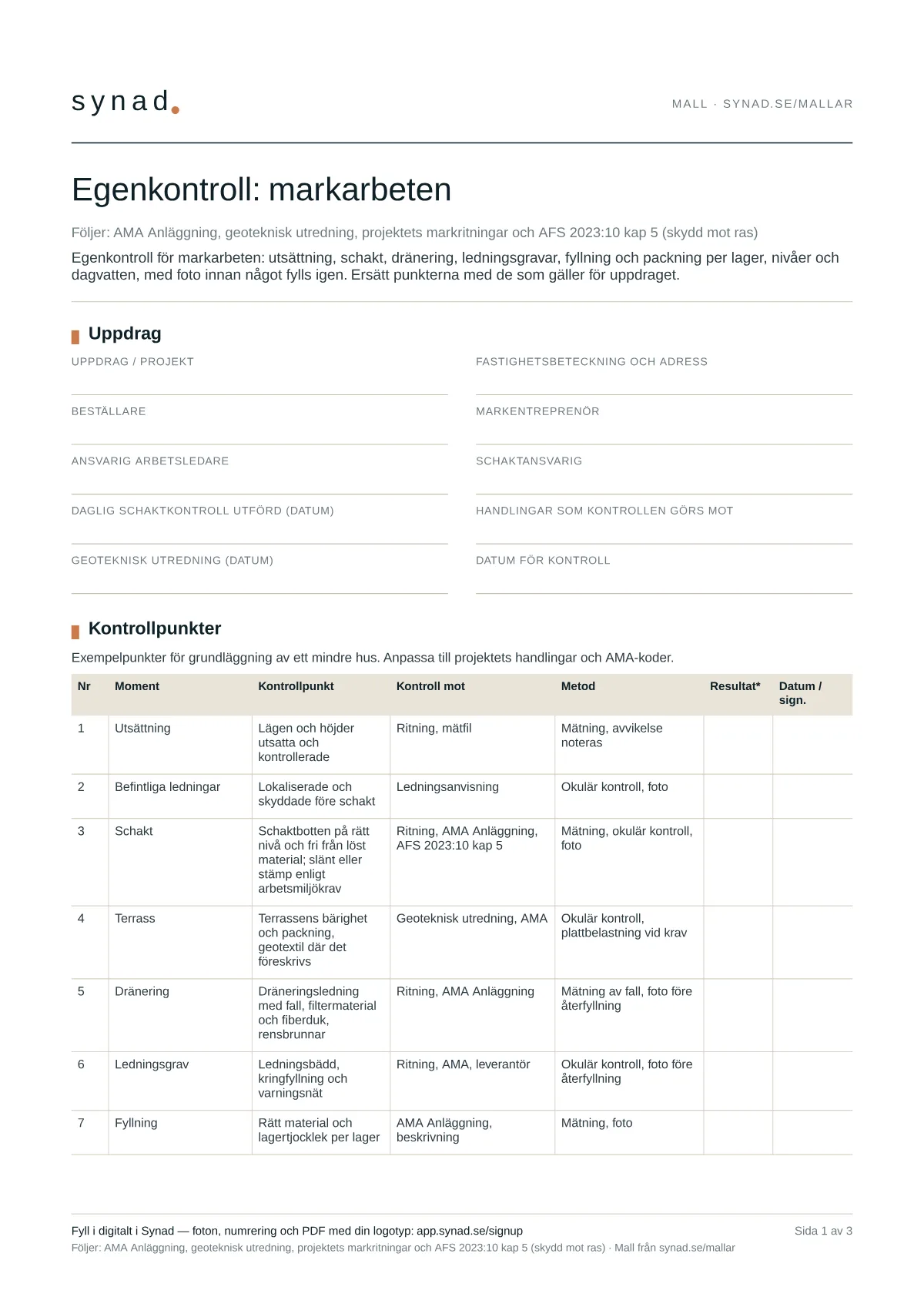

Ladda ner mallen (PDF och Excel)

3 sidor, 10 kB. Skriv ut eller fyll i på skärmen. Ingen registrering.
Vad AMA Anläggning, kontrollplanen och arbetsmiljön kräver
AMA Anläggning beskriver hur fyllning och packning ska utföras och kontrolleras: material, lagertjocklek, packningsredskap och antal överfarter, samt vilka packningskontroller som ska göras beroende på vad som byggs ovanpå. Beskrivningen i projektet anger vilka AMA-koder som gäller. Egenkontrollen ska visa att varje lager är utfört och kontrollerat enligt dem, inte bara att packningen är klar.
Kontrollplanen pekar ofta ut schaktbotten, dränering och kapillärbrytande skikt som kontrollpunkter, och den kontrollansvarige vill se foton tagna innan återfyllning. Arbetsmiljöverkets föreskrifter AFS 2023:10 kap 5 (skydd mot ras) om schakt, slänt och stämp är inte en kvalitetsfråga men ska vara uppfyllda, med en schaktansvarig och daglig schaktkontroll, och kan med fördel dokumenteras i samma lista, eftersom samma person står i schakten.
Checklista: kontrollpunkter för markarbeten
Exempelpunkter för grundläggning av ett mindre hus. Anpassa till projektets handlingar och AMA-koder.
| Moment | Kontrollpunkt | Kontroll mot | Metod |
|---|---|---|---|
| Utsättning | Lägen och höjder utsatta och kontrollerade | Ritning, mätfil | Mätning, avvikelse noteras |
| Befintliga ledningar | Lokaliserade och skyddade före schakt | Ledningsanvisning | Okulär kontroll, foto |
| Schakt | Schaktbotten på rätt nivå och fri från löst material; slänt eller stämp enligt arbetsmiljökrav | Ritning, AMA Anläggning, AFS 2023:10 kap 5 | Mätning, okulär kontroll, foto |
| Terrass | Terrassens bärighet och packning, geotextil där det föreskrivs | Geoteknisk utredning, AMA | Okulär kontroll, plattbelastning vid krav |
| Dränering | Dräneringsledning med fall, filtermaterial och fiberduk, rensbrunnar | Ritning, AMA Anläggning | Mätning av fall, foto före återfyllning |
| Ledningsgrav | Ledningsbädd, kringfyllning och varningsnät | Ritning, AMA, leverantör | Okulär kontroll, foto före återfyllning |
| Fyllning | Rätt material och lagertjocklek per lager | AMA Anläggning, beskrivning | Mätning, foto |
| Packning | Packning per lager med rätt redskap och antal överfarter; packningskontroll | AMA Anläggning | Kontroll enligt föreskriven metod, värde noteras |
| Nivåer | Färdiga nivåer och markytans fall från byggnaden | Ritning, BBR | Mätning |
| Dagvatten | Dagvattenledningar, brunnar och anslutningar | Ritning | Okulär kontroll, foto |
| VA-ledningar | Täthetsprovning av VA-ledningar och foto före återfyllning | Svenskt Vatten P78 / P91 | Täthetsprovning, protokoll bifogas, foto |
| Dokumentation | Relationsinmätning och fotodokumentation överlämnad | Beskrivning | Inmätning bifogas |
Samma punkter finns i PDF- och Excel-mallen ovan. Den allmänna checklistan per byggskede finns i guiden egenkontroll bygg — mall och checklista.
Så dokumenterar du egenkontrollen
- Fyll i uppdrag, fastighet, ansvarig arbetsledare, geoteknisk utredning och vilka handlingar och AMA-koder som gäller.
- Kontrollera utsättning och befintliga ledningar innan schakt. Notera avvikelser i läge och höjd med mått.
- Fotografera schaktbotten, dränering, ledningsbädd och kringfyllning innan varje lager täcks. Skriv nivåer och lagertjocklekar med enhet.
- Dokumentera packning per lager: redskap, antal överfarter och resultatet av packningskontrollen där den föreskrivs. Täthetsprova VA-ledningar enligt Svenskt Vatten P78/P91 och fotografera före återfyllning.
- Mät färdiga nivåer och markytans fall från byggnaden, kontrollera dagvatten, och lämna över relationsinmätning och foton.
Vanliga frågor om egenkontroll markarbeten
Vilka markarbeten brukar kontrollplanen kräva egenkontroll av?
Vanligast är schaktbotten och grundläggningsnivå, dränering och kapillärbrytande skikt, fyllning och packning under grundplattan samt markytans fall från byggnaden. Vilka punkter som gäller i ditt projekt står i den kontrollplan byggnadsnämnden fastställt i startbeskedet; använd samma formuleringar i egenkontrollen.
Hur dokumenterar man packning?
Per lager: material, lagertjocklek, packningsredskap och antal överfarter, och där projektet kräver det en packningskontroll med föreskriven metod och uppmätt värde. Ett foto per lager med måttband eller stav i bild gör dokumentationen trovärdig. Vilken metod och vilka värden som gäller framgår av beskrivningen och AMA Anläggning.
Vad ska fotograferas innan återfyllning?
Allt som inte går att kontrollera efteråt: schaktbotten, dräneringsledning med fall och filtermaterial, rensbrunnar, ledningsbädd och kringfyllning kring ledningar, varningsnät, samt anslutningar för dag- och spillvatten. Ta bilderna så att läge och nivå framgår, gärna med en referens i bild.
Bygg din egen mall i Synad
Synad har ännu ingen färdig mall för markarbeten i appen, men du bygger en egen från checklistan ovan på några minuter: punkterna, mätvärdesfälten, foto per punkt, signatur och en PDF med din logotyp följer sedan med i varje uppdrag.
